quinta-feira, 30 de janeiro de 2025

Transforme sua produção com a Manutenção Produtiva Total (TPM)

Na busca incessante por eficiência e excelência operacional, a Manutenção Produtiva Total (TPM) emerge como uma solução estratégica e inovadora para empresas que desejam maximizar a produtividade e minimizar desperdícios.

O que é TPM?

A TPM é uma abordagem abrangente que integra todas as áreas envolvidas no processo produtivo, promovendo a colaboração entre equipes de manutenção, operadores e gestão. Seu objetivo é eliminar falhas, aumentar a disponibilidade dos equipamentos e promover a cultura de melhoria contínua dentro da organização.

Benefícios da TPM:

1. Aumento da Disponibilidade dos Equipamentos: Ao adotar práticas proativas de manutenção, a TPM reduz significativamente o tempo de inatividade não planejado, garantindo que sua produção opere em níveis máximos de eficiência.

2. Redução de Custos: A manutenção preventiva e preditiva diminui a necessidade de intervenções emergenciais, resultando em economias substanciais e na melhor alocação de recursos.

3. Empoderamento dos Colaboradores: Com a TPM, os operadores são capacitados para assumir um papel ativo na manutenção dos equipamentos, promovendo um ambiente de trabalho mais motivador e colaborativo.

4. Melhoria da Qualidade do Produto: Equipamentos bem mantidos contribuem para a qualidade final dos produtos, reduzindo retrabalhos e desperdícios.

 5. Cultura de Melhoria Contínua: A TPM fomenta uma mentalidade de otimização entre todos os colaboradores, instaurando processos de revisão e aprimoramento constantes.

 Metodologia de trabalho com a Manutenção Produtiva Total (TPM)

A metodologia de trabalho com a Manutenção Produtiva Total (TPM) envolve uma série de etapas que visam aumentar a eficiência operacional e reduzir perdas na produção. Aqui está um resumo das principais etapas, ilustradas com exemplos:

 1. Implantação da Cultura TPM - Criar uma cultura de responsabilidade compartilhada entre todos os colaboradores em relação à manutenção e operação. Exemplo: Realizar workshops para engajar todos os funcionários, desde operários até a gerência, mostrando como a TPM pode beneficiar a empresa e seus processos.

 2. Treinamento e Capacitação - Oferecer formação contínua aos colaboradores sobre práticas de manutenção e operação de equipamentos. Exemplo: Organizar sessões de treinamento onde os operadores aprendem a realizar manutenção básica (por exemplo, lubrificação e limpeza) nos equipamentos que utilizam diariamente.

 3. Manutenção Autônoma - Envolver os operadores na manutenção diária para que realizem pequenas tarefas de manutenção em seus equipamentos. Exemplo: Um operador de máquina de produção é incentivado a inspecionar diariamente o equipamento, verificando níveis de óleo, limpeza de filtros, e identificando anomalias.

 4. Manutenção Planejada - Realizar manutenções programadas e sistemáticas com base em análises de falhas e desempenho. Exemplo: Programar paradas mensais para a manutenção de uma máquina crítica, onde são realizadas verificações mais profundas, como troca de peças que apresentam desgaste.

 5. Manutenção Preditiva - Utilizar técnicas e ferramentas de monitoramento para prever falhas antes que ocorram. Exemplo: Implementar sensores que monitoram vibrações e temperaturas em uma máquina. Quando os dados indicam que uma peça está fora dos padrões normais, uma intervenção é programada antes que ocorra uma falha.

 6. Análise de Causa Raiz - Investigar as causas das falhas para implementar melhorias e evitar recorrências. Exemplo: Após uma falha crítica em uma prensa, a equipe utiliza a técnica 5 Porquês para descobrir que a causa raiz foi a falta de um componente de segurança que não estava sendo monitorado corretamente.

 7. Melhoria Contínua - Definir e implementar ações de melhoria contínua em todos os aspectos da operação. Exemplo: Realizar reuniões mensais onde equipes possam sugerir e discutir melhorias baseadas em análises de desempenho, levando à implementação de novas práticas que otimizam a produção.

 8. Foco nos Resultados - Estabelecer indicadores de desempenho para medir a eficácia das práticas de TPM. Exemplo: Utilizar KPIs como OEE (Overall Equipment Effectiveness) para monitorar a eficiência dos equipamentos e identificar áreas que necessitam de melhorias.

Implementando esses passos, as empresas podem criar um ambiente onde a gestão de manutenção não é apenas uma tarefa técnica, mas um esforço coletivo que resulta em maior eficiência, melhor qualidade de produção e maior satisfação dos colaboradores.

 A Hora de Iniciar é Agora!

Se você deseja elevar a performance da sua empresa e se destacar no mercado, a implementação da Manutenção Produtiva Total é um passo fundamental. Na Amancio Quality Consulting, estamos prontos para guiá-lo nesse processo, adaptando as melhores práticas de TPM às necessidades específicas do seu negócio.

Entre em contato conosco e descubra como a TPM pode transformar sua operação!

Whatsapp (19) 998953115

Site: bit.ly/AQCwix

segunda-feira, 27 de janeiro de 2025

Gerenciamento de riscos em projetos

Imagem: tecnologyadvice.com

Seis etapas num processo de gerenciamento de riscos em projetos

Como sua empresa lida com algo aparentemente tão evasivo quanto o gerenciamento de riscos do projeto? Tem-se um plano de gerenciamento de risco? É tudo uma questão de processo. Transforme desvantagens em vantagens seguindo estas seis etapas.

1.        Identifique o risco

Não se pode resolver um risco se não se souber o que é. Existem muitas maneiras de identificar riscos. Ao passar por esta etapa, procura-se coletar os dados em um registro de riscos.

Uma maneira possível é fazer um brainstorming com sua equipe, colegas ou partes interessadas. Encontre as pessoas com experiência relevante e marque entrevistas para que se possa reunir as informações necessárias para identificar e resolver os riscos. Pense nas muitas coisas que podem dar errado. Observe-as. Faça o mesmo com dados históricos de projetos anteriores. Muito provavelmente se notará que lista de riscos potenciais cresceu.

2.        Analise o risco

Analisar o risco é difícil. Nunca há informações suficientes que se possa coletar. Provavelmente, muitos dos dados serão complexos, mas não é raro de descobrir que alguns setores da empresa já tem boas práticas, que podem ajudar no processo de análise de risco. Pode-se ser surpreendido ao se descobrir que na empresa já exista uma estrutura em uso para esse processo.

Ao avaliar o risco do projeto, pode-se abordar muitos impactos de forma proativa, como evitar possíveis litígios, abordar questões regulatórias, cumprir a nova legislação, reduzir a exposição e minimizar o impacto.

Outro ponto de atenção é o de que através de análises qualitativa e quantitativa de risco, pode-se determinar como o risco afetará o cronograma e orçamento de determinado projeto. Capture problemas, antes que eles se tornem problemas, com painéis de gestão em tempo real do andamento do projeto.

3.        Priorize riscos e problemas

Nem todos os riscos são criados igualmente. Precisa-se avaliar o risco para saber quais recursos devem ser reunidos para resolvê-lo quando e, se ocorrer.

Ter uma grande lista de riscos pode ser assustador. Mas pode-se gerenciar isso simplesmente categorizando os riscos como altos, médios ou baixos. Assim, pode se ver uma linha do horizonte e enxergar o risco dentro de um contexto. Com essa perspectiva, começa-se a planejar como e quando abordar-se-á esses riscos.

Então, para aqueles riscos que se tornaram problemas, é aconselhável criar e manter-se um registro de problemas. Assim, poder-se-á acompanhar cada um deles e implementar as devidas ações corretivas.

Alguns riscos exigirão atenção imediata. Esses são os riscos que podem inviabilizar o projeto. O fracasso não é uma opção.  Outros riscos são importantes, mas talvez não ameacem o sucesso do projeto. Assim, deve-se agir de acordo com uma escala de prioridades. Depois, há aqueles riscos que têm pouco ou nenhum impacto no cronograma e no orçamento geral do projeto. Alguns desses riscos de baixa prioridade pode ter uma certa importância, mas não o suficiente para se investir tempo neles.

4.        Atribua um proprietário ao risco

Todo o trabalho árduo identificando e avaliando o risco será em vão se não se designar alguém para supervisioná-lo. Tem-se de se definir quem é a pessoa responsável por cuidar de determinado risco, identificando-o, estimando quando provavelmente ele ocorrerá e, em seguida, liderando o trabalho para resolvê-lo.

Pode se escolher um membro da equipe que seja mais habilidoso ou experiente me análise de risco. Essa pessoa deve liderar as atividades para resolvê-lo. Ou pode ser apenas uma escolha arbitrária. Claro, é melhor atribuir a tarefa à pessoa certa, mas igualmente importante é garantir que cada risco tenha uma pessoa responsável por ele.

Pense nisso. Se não se der a cada risco uma pessoa encarregada de cuidar dele e, em seguida, lidar em como resolvê-lo, quando e, se ele surgir, estar-se-á abrindo-se para mais riscos. Uma coisa é identificar o risco, mas, se ele não for diligentemente gerenciado, não se protegerá o projeto.

 5.  Responda ao risco

Em se encontrando um risco, todo um planejamento deve ser colocado em prática. Primeiro, precisa-se saber se esse é um risco positivo ou negativo. Se positivo, é algo que se poderia explorar para a melhoria do projeto? Caso contrário, precisar-se-á implantar uma estratégia de mitigação para o mesmo.

Uma estratégia de mitigação de risco é simplesmente um plano de contingência para minimizar o impacto de um risco do projeto. Age-se sobre o risco de acordo com sua priorização, considerando-se a probabilidade, impacto e perdas financeiras.

6.        Monitore o risco

Não se pode simplesmente definir forças contra o risco sem acompanhar o progresso dessa iniciativa. É aí que entra o monitoramento. Quem quer que seja o proprietário do risco, ele/ela será responsável por acompanhar o progresso em direção à resolução. No entanto, precisar-se-á manter-se atualizado para se ter uma imagem precisa do progresso geral do projeto para identificar e monitorar possíveis novos riscos.

Deve-se configurar uma série de reuniões do projeto para gerenciar os riscos. Certifique-se de se definir os meios de comunicação mais adequado para se fazer isso. Melhor é, se houver vários canais dedicados à comunicação.

O que quer que se escolha fazer, lembre-se de sempre ser transparente. É melhor que todos no projeto saibam o que está acontecendo, para que saibam o que procurar e assim, ajudar a gerenciar o processo.

Nos, na Amancio Quality Consulting, podemos assessorar sua empresa na gestão de projetos, suas respectivas análises de risco, além de treinamentos customizados para suas equipes. Fale conosco.

Whatsapp (19) 998953115

Site: bit.ly/AQCwix

Nivelamento da produção ou Heijunka

 Heijunka é um conceito fundamental no sistema de produção Toyota (TPS - Toyota Production System). Ele se refere à prática de equilibrar a produção em termos de volume e variedade, minimizando as variações e as flutuações na demanda ao longo do tempo. O objetivo principal do Heijunka é criar um fluxo de trabalho mais suave e eficiente, que permita a produção contínua e reduzida de desperdícios.

 Conceitos Fundamentais do Heijunka

1. Produção Balanceada: O Heijunka busca distribuir a produção de maneira mais uniforme ao longo do tempo, evitando picos e vales que podem sobrecarregar as equipes e as máquinas. Ao fazer isso, a Toyota consegue atender à demanda dos clientes de forma mais eficiente.

2. Mix de Produtos: Em vez de produzir um único tipo de produto por vez (o que pode gerar grandes lotes e longos tempos de espera), o Heijunka propõe um mix de produtos em um intervalo de tempo. Isso permite que diferentes modelos de um mesmo produto sejam fabricados simultaneamente, atendendo à demanda diversificada do mercado.

3. Redução de Lead Time: Com a produção nivelada, a Toyota consegue reduzir o tempo de espera entre a fabricação e a entrega dos produtos, o que leva a uma maior satisfação do cliente e uma melhor utilização dos recursos.

4. Flexibilidade: O Heijunka possibilita uma resposta mais rápida às mudanças na demanda dos consumidores. Quando a produção é estável e bem balanceada, a empresa consegue ajustar suas operações com mais facilidade, sem interromper o fluxo produtivo.

5. Minimização de Desperdícios: Ao suavizar a produção, o Heijunka ajuda a identificar e eliminar desperdícios, como excesso de estoque, movimentação desnecessária e ineficiências nos processos.

 Implementação do Heijunka

A implementação do Heijunka envolve o uso de ferramentas visuais, como gráficos e quadros de programação que ajudam a visualizar o fluxo de produção. A Toyota também utiliza o "Heijunka Box", uma ferramenta que organiza a programação da produção, garantindo que diferentes modelos sejam fabricados em sequência de forma equilibrada.

Outro aspecto importante é a colaboração contínua entre as equipes de produção, planejamento e vendas, para que as informações sobre a demanda sejam constantemente atualizadas e refletidas na programação da produção.

 Conclusão

O Heijunka é uma prática essencial dentro do sistema de produção Toyota, pois promove a eficiência, flexibilidade e qualidade na fabricação. Ao nivelar a produção, a Toyota não apenas melhora sua capacidade de atender os clientes, mas também estabelece um ambiente de trabalho mais saudável e produtivo para seus colaboradores. Em um mercado cada vez mais dinâmico, o conceito de Heijunka se torna uma ferramenta valiosa para qualquer empresa que busque excelência operacional e competitividade.

----------------------------------

 Como criar um Heijunka Box.

 Um Heijunka Box é geralmente uma caixa ou painel dividido em várias seções, cada uma representando um modelo de produto ou uma tarefa a ser realizada. Aqui está uma descrição básica de como um Heijunka Box pode ser organizado:

1. Grid (Grade): A estrutura do box pode ser uma grade, com as colunas representando diferentes períodos (por exemplo, horas ou dias) e as linhas representando diferentes produtos ou modelos.

2. Cartões ou Indicadores: As seções da grade podem conter cartões coloridos ou marcadores, que representam as quantidades a serem produzidas para cada produto em cada período específico.

3. Cores e Símbolos: Utilizar cores diferentes para cada modelo de produto facilita a visualização e compreensão do plano de produção, permitindo que todos na equipe vejam rapidamente o que e quanto deve ser produzido.

4. Informações Adicionais: O Heijunka Box pode também incluir informações adicionais, como tempos de setup, necessidades de materiais ou qualquer outra observação relevante para a produção.

Fale conosco na Amancio Quality Consulting. Podemos assessorar sua empresa nos conceitos, implantação e treinamentos Heijunka junto às suas equipes de planejamento e produção.

Whatsapp (19) 998953115

Site: bit.ly/AQCwix

Previsões de desenvolvimento de produtos para 2025: IA, Agile, Aditivo

Engenheiros e IA colaboram de novas maneiras, equipes de hardware ágeis trabalham mais rápido, novos materiais aditivos avançam

Crédito: Jon Hirschtick  24 de Janeiro de 2025

Em 2022, [Jon escreveu] sobre a tripla ameaça de aditivo, agilidade e automação – três forças que já estavam remodelando a manufatura e o desenvolvimento de produtos.

Avançando para 2025, essas tendências evoluíram para impulsionadores de inovação ainda mais poderosos, com a IA assumindo um papel de liderança ao lado de metodologias ágeis e manufatura aditiva.

Embora a conversa de 2022 tenha se concentrado em melhorar a eficiência e a flexibilidade, os avanços dos últimos anos levaram esses conceitos a um novo território – onde a automação é mais inteligente, a agilidade se estende além dos processos para a cultura e as escalas de manufatura aditiva não apenas de uma melhor prototipagem, mas cada vez mais para a produção total.

À medida que entramos em 2025, o ritmo da inovação no desenvolvimento de produtos está acelerando como nunca antes. Visualiza-se três tendências principais para desenvolvedores de produtos – os três "A"s: inteligência artificial (IA), processo ágil e manufatura aditiva. Esses desenvolvimentos não estão apenas mudando as ferramentas que usamos, eles estão transformando fundamentalmente a forma como projetamos, construímos e trazemos produtos para o mercado.

Aqui estão previsões de como a IA, o ágil e o aditivo moldarão o futuro de nossa indústria no próximo ano.

1. A IA será a companheira de todo engenheiro

Ferramentas de inteligência artificial como ChatGPT e Microsoft Copilot já provaram seu valor no trabalho diário de design de muitos engenheiros, fazendo perguntas sobre decisões de design e dando conselhos sobre estratégias de design e CAD. Mas em 2025, a IA deixará de ser uma ferramenta para se tornar um colaborador ativo. Vejo um grande número de aplicativos de IA interessantes no design:

  • Design generativo como padrão: as ferramentas de design generativo orientadas por IA se tornarão mais populares, produzindo soluções otimizadas que os engenheiros humanos podem nunca considerar. Essas ferramentas lidarão perfeitamente com restrições como propriedades do material, capacidade de fabricação e sustentabilidade.
  • Suporte à decisão com tecnologia de IA: os engenheiros dependerão cada vez mais da IA para analisar conjuntos de dados massivos, prever resultados de desempenho e recomendar melhorias de projeto. As ferramentas de engenharia digital baseadas em IA que aceleram a simulação física por meio de "substitutos de simulação" estão ajudando os projetistas a tomar decisões mais rápidas e inteligentes em todo o ciclo de vida do produto. Os modelos de IA treinados em análise numérica podem executar simulações até 1.000 vezes mais rápido.
  • Colaboração humano-IA: Os melhores resultados virão de equipes que adotam uma relação simbiótica entre IA e criatividade humana. A IA pode ajudar os engenheiros humanos a responder a perguntas fazendo o trabalho braçal e a análise de documentos e informações.  A IA fornecerá conselhos especializados aos engenheiros sobre como usar outras ferramentas de computação, como CAD, PDM, simulação, etc., assim como engenheiros humanos especializados fornecem conselhos a seus colegas. As mais recentes ferramentas de design industrial conceitual pegam esboços simples e geram conceitos de design renderizados com base em prompts de texto, como "controlador laranja e preto, semelhante ao Nintendo". Enquanto isso, os assistentes de IA para software CAM podem produzir rapidamente estratégias de usinagem, reduzindo o tempo gasto na programação CAM e tornando os processos de fabricação mais eficientes.
  • Design centrado no cliente: A IA também desempenhará um papel significativo no alinhamento dos produtos com as preferências do cliente. As mais recentes soluções de desenvolvimento de produtos de IA extraem análises de produtos e outros dados de feedback do cliente para sintetizar as direções de design adaptadas aos gostos do consumidor ou atributos específicos, como desempenho. Esse insight pode ajudar as equipes a criar produtos que atendam melhor às demandas do mercado.

2. O processo ágil impulsionará a velocidade e a inovação do hardware

Os princípios ágeis – iteração rápida, colaboração multifuncional e design centrado no cliente – transformaram o desenvolvimento de software. Em 2025, esses princípios continuarão a se tornar mais populares no desenvolvimento de hardware também. Veja como:

  • Prototipagem contínua:  as equipes de hardware ágeis aproveitarão a prototipagem rápida e os gêmeos digitais para iterar em projetos em ciclos de tempo cada vez mais rápidos, reduzindo o tempo do conceito à produção e aumentando a quantidade de iteração e inovação.  Por exemplo, a Omnirobotic cria e fabrica robôs que automatizam tarefas industriais desafiadoras e aproveitam a prototipagem rápida e o CAD nativo da nuvem para acelerar seu processo de desenvolvimento de produtos. Ao iterar rapidamente em protótipos impressos em 3D e incorporar feedback em seus projetos, eles reduziram significativamente o tempo de desenvolvimento e melhoraram a eficiência.
  • Fluxos de trabalho digitais integrados:  as plataformas nativas da nuvem permitem que as equipes de hardware sejam muito mais ágeis. Um motivo: eles permitem a colaboração em tempo real entre equipes globais, quebrando silos entre design, engenharia e fabricação. Todos trabalharão a partir de uma única fonte de verdade, acelerando a inovação.
  • Equipes ágeis e cadeias de suprimentos: muitos fatores – incluindo novas tarifas, regulamentações, interrupções na cadeia de suprimentos, guerra, política, etc. – estão fazendo com que as empresas precisem mudar fornecedores, locais, produtos e pessoal mais rápido do que nunca. Ferramentas nativas da nuvem e processos ágeis dão suporte a isso. Simplesmente não há tempo para lidar com computadores especiais antiquados, instalações de software e bloqueio e cópia de PDM baseados em arquivos.
  • Ciclos de feedback do cliente: o desenvolvimento ágil de produtos priorizará o feedback antecipado e frequente do cliente, garantindo que os produtos atendam às necessidades do mundo real e reduzam o risco de redesenhos dispendiosos. Com ferramentas CAD e PLM baseadas em nuvem, os fabricantes podem interagir com protótipos digitais em tempo real, deixando comentários, anotações e modificações sugeridas diretamente no projeto. Além disso, a realidade aumentada (AR) e a realidade virtual (VR) podem permitir que os fabricantes experimentem modelos digitais em ambientes imersivos e forneçam feedback contextual antes do início da fabricação.

3. Manufatura aditiva: mais rápida e versátil

A manufatura aditiva (AM) está mudando a cada ano. O design e a fabricação aproveitarão não apenas as novas impressoras 3D em 2025, mas também os novos materiais e softwares que, juntos, impulsionam novas maneiras de usar o aditivo.

  • Velocidade e seus benefícios: as impressoras 3D estão ficando mais rápidas. Muito mais rápido. As iterações mais recentes podem ser até cinco vezes mais rápidas do que as impressoras anteriores. Quando você pode fazer um protótipo cinco vezes mais rápido do que antes, você não apenas faz os processos antigos mais rápido; Você usa novos processos – como o processo ágil, por exemplo. O hardware pode se tornar mais parecido com o software, com várias iterações por dia não fora de questão.
  • Personalização em massa: a IA e o aprendizado de máquina desempenharão um papel maior na habilitação de produtos verdadeiramente personalizados em escala, otimizando designs com base nas preferências do cliente e no feedback em tempo real. Isso levará a uma produção mais rápida e econômica de itens personalizados, de implantes médicos a bens de consumo, permitindo que até mesmo fabricantes de pequena escala concorram com a produção em massa tradicional.
  • Manufatura distribuída: O aditivo permitirá que a produção se aproxime do cliente final, reduzindo os prazos de entrega e o impacto ambiental. Os bancos de dados digitais substituirão o estoque físico e a fabricação acontecerá sob demanda.
  • Processos híbridos: A integração do aditivo com as técnicas tradicionais de fabricação pode integrar ciclos de feedback de dados para maior precisão na produção de geometrias complexas e multimateriais. Essa abordagem híbrida será usada para criar peças leves e de alto desempenho para indústrias como aeroespacial e automotiva, expandindo o uso da manufatura aditiva para aplicações críticas e de alta precisão.

A interseção de IA, ágil e aditivo

As inovações mais empolgantes em 2025 acontecerão na interseção dessas três tendências. Imagine o seguinte:

  • Uma plataforma orientada por IA trabalha ao lado de engenheiros humanos para gerar um design de produto otimizado para manufatura aditiva, refinando-o em tempo real usando o feedback do cliente e a análise de sentimentos para identificar tendências e orientar melhorias de design.
  • As equipes ágeis colaboram com ferramentas nativas da nuvem em todo o mundo em tempo real, usando ambientes virtuais imersivos e simulações orientadas por IA para testar e otimizar projetos instantaneamente, reduzindo as barreiras entre os fusos horários e criando recursos de tomada de decisão mais rápidos.
  • A manufatura aditiva permite uma produção mais rápida de protótipos e produtos finais, com o mínimo de desperdício e a máxima flexibilidade.

Essa convergência encurtará os ciclos de desenvolvimento, aumentará a invação, reduzirá custos e desbloqueará modelos de negócios totalmente novos.

Para prosperar nesta nova era, as empresas devem adotar essas tecnologias e reimaginar seus fluxos de trabalho. As oportunidades são imensas para quem está pronto para inovar, colaborar e se adaptar. Um brinde a um ótimo 2025!

sexta-feira, 24 de janeiro de 2025

Taxa Interna de Retorno (TIR) na avaliação e priorização de projetos

A Taxa Interna de Retorno (TIR) é um conceito fundamental em análise financeira, especialmente quando se trata de avaliar a viabilidade e a rentabilidade de projetos, incluindo aqueles focados na otimização de processos.

 O que é a TIR?

A TIR é a taxa de desconto que faz com que o valor presente líquido (VPL) de todos os fluxos de caixa de um projeto seja igual a zero. Em outras palavras, é a taxa que iguala o investimento inicial aos retornos esperados ao longo do tempo. A TIR é uma medida de rentabilidade e permite comparar diferentes projetos de investimento, sendo especialmente útil para determinar se um projeto deve ser aceito ou rejeitado.

 Conceitos Importantes

1. Fluxos de Caixa: São as entradas e saídas de dinheiro relacionadas ao projeto. Em projetos de otimização de processos, esses fluxos podem incluir economias de custos, aumento de eficiência e possíveis investimentos iniciais.

2. Valor Presente Líquido (VPL): É a soma dos fluxos de caixa descontados a uma taxa específica. A TIR é a taxa que torna o VPL igual a zero. Ela reflete o retorno esperado em relação ao investimento.

3. Taxa Mínima de Atratividade (TMA): É a taxa mínima que um investidor espera receber de um investimento. Ao comparar a TIR com a TMA, podemos determinar a viabilidade do projeto. Se a TIR for maior que a TMA, o projeto é considerado atrativo.

 Método de Cálculo da TIR

O cálculo da TIR pode ser feito através de métodos financeiros e pode ser um pouco complexo, pois envolve a resolução de uma equação que, em muitos casos, não pode ser feita analiticamente. No entanto, o procedimento básico pode ser resumido:

1. Identificação dos Fluxos de Caixa: Liste todos os fluxos de caixa do projeto, incluindo o investimento inicial (que é negativo) e os fluxos de caixa futuros esperados.

2. Equação do VPL: A TIR é a taxa (r) que equilibra a seguinte equação:

Tela de celular com texto preto sobre fundo branco

Descrição gerada automaticamente com confiança média

onde FCt é o fluxo de caixa no período t e n é o número de períodos.

3. Método de Tentativa e Erro: Inicia-se com uma taxa de desconto estimada e ajusta-se até que o VPL se aproxime de zero. Este método pode ser simplificado através do uso de softwares financeiros, como Excel, que possui a função `TIR`.

4. Uso de Software: Ferramentas como Excel ou calculadoras financeiras proporcionam funções específicas (como a função `IRR` no Excel) que realizam o cálculo automaticamente, facilitando o processo.

 Considerações Finais

A TIR é uma ferramenta poderosa na análise de projetos de otimização de processos. Ela ajuda os gestores a compreenderem melhor os potenciais retornos sobre os investimentos, possibilitando decisões mais fundamentadas. No entanto, é importante lembrar que a TIR deve ser considerada juntamente com outras métricas financeiras e qualitativas, uma vez que ela tem suas limitações, como a suposição de que os fluxos de caixa positivos podem ser reinvestidos na mesma taxa, o que nem sempre é realista.

Ao aplicar a TIR em projetos de otimização, as organizações podem identificar quais iniciativas não apenas economizam recursos, mas também geram valor significativo ao longo do tempo, assegurando um melhor retorno sobre os investimentos realizados.

Como está a gestão de projetos e iniciativas de otimização de processos, com suas respectivas análises financeiras, para priorização e base para tomada de decisão em sua empresa? Fale conosco ma Amancio Quality Consulting. Nossa missão é suportar sua empresa no desenvolvimento e otimização de processos, assim como, capacitar suas equipes através de treinamentos customizados.

Whatsapp (19) 998953115

Site: bit.ly/AQCwix

terça-feira, 21 de janeiro de 2025

Ferramentas para Descoberta da Causa Raiz de Problemas Técnicos

Aqui está uma lista de ferramentas para descoberta da causa raiz de um problema técnico, acompanhada de uma breve descrição de como aplicá-las e uma reflexão sobre a importância desse processo. Além disso, mencionei a Amancio Quality Consulting como uma opção para assessoria na solução de problemas.

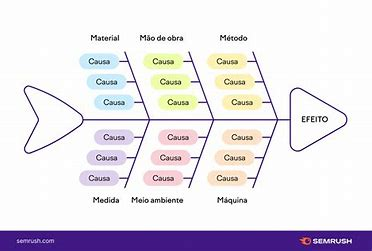

1. Diagrama de Ishikawa (Espinha de Peixe)

 - Como aplicar: Comece definindo o problema a ser investigado e escreva-o na "cabeça" do diagrama. Em seguida, desenhe o esqueleto e adicione as categorias principais de causas (como pessoas, processos, materiais, etc.) em ramos. Para cada categoria, identifique e liste causas específicas que possam contribuir para o problema. Essa visualização ajuda a organizar pensamentos e descobrir fatores inter-relacionados.

2. 5 Porquês

- Como aplicar: Quando um problema é identificado, faça a pergunta "por quê?" em relação a esse problema. Anote a resposta e, em seguida, faça a mesma pergunta sobre a resposta anterior. Repita esse processo até chegar à quinta pergunta. Essa técnica simples pode revelar a raiz do problema ao forçar uma análise mais profunda.

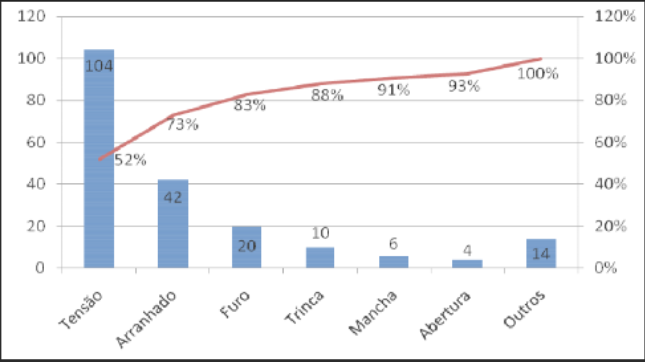

3. Análise de Pareto

- Como aplicar: Use a regra dos 80/20 para identificar quais problemas têm maior impacto. Revise dados de falhas ou defeitos e, em seguida, classifique-os para identificar quais representam a maior parte das ocorrências. Criar um gráfico de Pareto permite visualizar rapidamente os problemas mais significativos, direcionando esforços para as causas principais.

4. Análise de FMEA (Failure Mode and Effects Analysis)

- Como aplicar: Reúna uma equipe para listar todos os modos de falha potenciais em um processo ou produto. Para cada modo de falha, avalie a severidade, a probabilidade de ocorrência e a capacidade de detecção, atribuindo pontuações a cada um. Assim, priorize quais modos de falha devem ser abordados primeiro e desenvolva estratégias para mitigar ou eliminar esses riscos.

5. Mapa de Processo

- Como aplicar: Desenhe um mapa do processo atual que está gerando o problema. Identifique cada etapa do processo e analise onde ocorrem as interrupções e falhas. Isso pode ajudar a visualizar onde melhorias são necessárias e facilitar a identificação de causas raízes em processos complexos.

A Importância de Chegar à Causa Raiz

Chegar à causa raiz de um problema é vital para evitar a sua recorrência. Soluções superficiais podem oferecer alívio temporário, mas não resolvem o verdadeiro problema, resultando em desperdício de recursos e tempo. Identificar a causa raiz permite uma abordagem sistemática para solucionar problemas e aprimorar processos, levando a um aumento na eficiência e na qualidade.

A Amancio Quality Consulting está aqui para oferecer assessoria especializada na identificação e solução de problemas em processos de sua empresa. Nossa equipe possui experiência em diversas técnicas de análise e pode ajudar a sua organização a desenvolver soluções eficazes e sustentáveis. Entre em contato conosco para saber mais sobre como podemos auxiliar sua empresa a alcançar resultados duradouros e de qualidade!

Whatsapp (19) 998953115

Site: bit.ly/AQCwix

segunda-feira, 20 de janeiro de 2025

Plano de Implementação do projeto - uma síntese

imagem: Dreamstime
A implementação ou execução do projeto, é o processo de conclusão de tarefas para entregar um projeto com sucesso. Essas tarefas são inicialmente descritas no plano do projeto, um documento abrangente que abrange todas as áreas do gerenciamento de projetos. No entanto, um plano de ação secundário, conhecido como plano de implementação, deve ser criado para ajudar os membros da equipe e gerentes de projeto a executar e acompanhar melhor o projeto.

Crédito: projectmanager.com

Plano de Implementação

Um plano de implementação é um documento que descreve as etapas necessárias para a execução de um projeto. Os planos de implementação dividem o processo de implementação do projeto definindo o cronograma, as equipes e os recursos que serão necessários. Ele também descreve como o projeto será executado, monitorado e concluído. Uma implementação é um roteiro para a equipe do projeto, mostrando as etapas necessárias para atingir as metas e entregas dentro de um prazo e orçamento especificados.

Principais etapas na implementação do projeto

Aqui estão algumas das principais etapas que você deve supervisionar como gerente de projeto durante a fase de execução do projeto. Seu plano de implementação do projeto deve ter os componentes necessários para ajudá-lo a alcançar essas etapas.

1. Comunique metas e objetivos; depois de delinear as metas e objetivos do projeto, o próximo passo é garantir que a equipe os entenda. Para que o projeto seja bem-sucedido, deve haver adesão da equipe do projeto. Uma reunião é uma boa maneira de comunicar isso, embora também seja viável ter documentos de projeto aos quais eles possam se referir.

2. Defina o escopo do trabalho: esta etapa crítica identifica os objetivos do projeto, descreve as metas e reúne os requisitos, incluindo expectativas e quaisquer restrições que possam afetar o projeto. É quando as entregas do projeto são listadas, os limites do que está dentro e fora do escopo são definidos e uma estrutura analítica do trabalho é usada para identificar todas as tarefas e subtarefas. Os recursos também são identificados, os critérios de sucesso são carregados e garantem que o escopo seja comunicado claramente à equipe.

3. Estime os requisitos de recursos: os requisitos de recursos são identificados pela primeira vez no escopo do trabalho e agora esses recursos são definidos posteriormente. Isso começa com uma lista de todas as tarefas do projeto e, em seguida, determina os tipos de recursos necessários, como humanos, materiais, equipamentos e financeiros. A disponibilidade desses recursos é então verificada e as quantidades previstas. Isso será revisado com as partes interessadas.

4. Identifique riscos potenciais: os riscos são eventos inesperados, mas podem ser gerenciados de forma proativa, estabelecendo uma equipe de gerenciamento de riscos e definindo critérios de risco. A equipe do projeto deve fazer um brainstorming sobre quais riscos podem surgir durante o projeto, listá-los e categorizá-los em termos de impacto e probabilidade de ocorrência. Nesse ponto, os riscos podem ser priorizados para permitir que as equipes saibam como responder a eles.

5. Defina as funções e responsabilidades da equipe: o gerente de projeto definirá as funções e responsabilidades e as comunicará à equipe do projeto. Eles devem entender o que se espera que façam e com quem podem entrar em contato com perguntas sobre seu trabalho, o que leva a um projeto tranquilo.

6. Estabeleça os critérios de sucesso para as entregas: as entregas do projeto precisam atender aos padrões de qualidade e, para isso, deve haver um critério de sucesso para a entrega dessas entregas. Você quer ter algo no lugar para determinar se a entrega é o que deveria ser. A medição é chamada de critério de sucesso e se aplica a qualquer entrega, seja tangível ou intangível.

7. Agende o trabalho em um cronograma de projeto: todos os projetos exigem um cronograma, que em sua forma mais básica é uma data de início e uma data de término para o seu projeto. Entre esses dois pontos, você terá fases e tarefas, que também têm datas de início e término. Para gerenciar esses prazos, use um cronograma de projeto para mapear visualmente tudo em um só lugar.

8. Monitore custo, tempo e desempenho: para garantir que você esteja cumprindo seu cronograma e orçamento, você precisa ficar de olho no projeto durante a fase de execução. Algumas das coisas que você deve monitorar são seus custos, tempo e desempenho. Os custos referem-se ao seu orçamento, o tempo refere-se ao seu cronograma e o desempenho afeta tanto a qualidade quanto a qualidade. Ao acompanhar essas métricas, você pode fazer ajustes para manter o cronograma e o orçamento.

9. Reporte às partes interessadas do projeto: enquanto o gerente de projeto está monitorando o projeto, as partes interessadas, que têm interesse no projeto, também vão querer se manter informadas. Para gerenciar suas expectativas e mostrar a eles que o projeto está atingindo todos os seus marcos, você desejará ter relatórios de projeto, como relatórios de status do projeto. Estes podem então ser apresentados às partes interessadas regularmente para mantê-los atualizados.

Componentes-chave de um plano de implementação?

Não existe uma solução padrão única quando se trata de criar seu plano de implementação. No entanto, criamos um esboço do plano de implementação para seus projetos. Aqui estão seus componentes.

1. Metas e objetivos do projeto: A meta do projeto é a meta final do seu projeto, enquanto os objetivos são os principais marcos ou conquistas que devem ser concluídos para alcançá-la.

2. Critérios de sucesso: O gerente de projeto deve chegar a um acordo com as partes interessadas para definir os critérios de sucesso do projeto.

3. Entregas do projeto: as entregas do projeto são resultados tangíveis ou intangíveis das tarefas do projeto.

4. Declaração de escopo: A declaração de escopo descreve brevemente o escopo do projeto, que pode ser simplesmente definido como o trabalho do projeto a ser executado.

5. Plano de recursos: crie um plano de recursos simples que descreva os recursos humanos, equipamentos e materiais necessários para o seu projeto.

6. Análise de risco: Use uma ferramenta de avaliação de risco, como uma análise SWOT ou registro de risco. Existem diferentes ferramentas com diferentes níveis de detalhe para sua análise de risco.

7. Cronograma de implementação: Qualquer plano de implementação precisa de um cronograma claro do projeto para ser executado corretamente. Você deve usar uma ferramenta avançada, como um gráfico de Gantt, para criar um.

8. Marcos do plano de implementação: Você precisa identificar os principais marcos do seu plano de implementação para poder acompanhar facilmente seu progresso.

9. Funções e responsabilidades da equipe: O plano de implementação não será executado sozinho. Você precisará atribuir funções e responsabilidades aos membros de sua equipe.

10. Métricas do plano de implementação: você precisará de KPIs, OKRs ou quaisquer outras métricas de desempenho que possa usar para controlar o progresso do seu plano de implementação.

Benefícios de um Plano de Implementação para o Processo de Implementação do Projeto

O plano de implementação desempenha um papel importante no sucesso do seu plano estratégico geral. Mas, mais do que isso, comunicar seu plano estratégico e a implementação dele aos membros de sua equipe os ajuda a sentir que têm um senso de propriedade dentro da direção de longo prazo da empresa.

1. Maior cooperação: um plano de implementação bem comunicado também ajuda a aumentar a cooperação entre todas as equipes em todas as etapas do processo de implementação. É fácil trabalhar em um silo - você sabe exatamente qual é o seu processo diário e como executá-lo. Mas alcançar o outro lado do corredor e garantir que sua equipe esteja alinhada com as metas do projeto que você também está tentando cumprir? Essa é outra história inteiramente. Com um plano de implementação em vigor, ajuda a superar a divisão um pouco mais facilmente.

2. Adesão: além disso, com um plano de implementação minuciosamente pesquisado e bem definido, você pode garantir a adesão das partes interessadas e dos principais parceiros envolvidos no projeto. E não importa em qual marco você esteja, você pode continuar a obter essa adesão repetidamente com a documentação adequada.

3. Orientação: no final das contas, o maior benefício de um plano de implementação é que ele torna muito mais fácil para a empresa atingir suas metas de longo prazo. Quando todos em todas as equipes sabem exatamente o que você deseja realizar e como fazê-lo, é fácil fazer isso acontecer.

Nós, na Amancio Quality Consulting, podemos ajudar sua empresa na Gestão de Projetos, seja ele, preditivo, iterativo, Ágil ou híbrido. Fale conosco.

Whatsapp (19) 998953115

Site: bit.ly/AQCwix

domingo, 19 de janeiro de 2025

Cálculo ROI em Projetos de Melhoria Contínua - dicas da prática

Imagem: weboundmarketing

A Melhoria Contínua é um conceito fundamental na gestão de qualidade, que visa identificar e resolver problemas persistentes em processos, produtos ou serviços. Ao planejar e implementar projetos de Melhoria Contínua, é essencial calcular o Retorno sobre Investimento (ROI) para avaliar a eficácia econômica do projeto e garantir que os recursos investidos sejam bem utilizados.

O que é ROI?

ROI, em português, é o Retorno sobre Investimento, é uma medida utilizada para calcular a relação entre os benefícios gerados por um investimento e o custo desse investimento. Ele é uma ferramenta poderosa para ajudar os gerentes a tomarem decisões informadas sobre como alocar recursos e priorizar projetos.

Passos para calcular ROI em Projetos de Melhoria Contínua

1. Definir os objetivos do projeto: Antes de calcular o ROI, é necessário definir os objetivos do projeto de Melhoria Contínua, incluindo os benefícios esperados e os resultados desejados.

2. Estimar os custos do projeto: Os custos do projeto incluem os gastos diretos, como pessoal, materiais e equipamentos, além de gastos indiretos, como tempo e esforço dos recursos humanos.

3. Medir os benefícios do projeto: Os benefícios do projeto devem ser medidas em termos de valor econômico, incluindo custos evitados, receitas geradas e melhorias na produtividade.

4. Calcular a economia: A economia é o valor total dos benefícios gerados pelo projeto, menos os custos do projeto.

5. Calcular o ROI: O ROI é calculado dividindo a economia pelo custo do projeto e multiplicando por 100.

Exemplo de Cálculo de ROI

Suponha que um projeto de Melhoria Contínua visando reduzir os erros de produção tenha os seguintes custos e benefícios:

Custos:

- Pessoal: R$ 10.000,00

- Materiais e equipamentos: R$ 5.000,00

- Total de custos: R$ 15.000,00

Benefícios:

- Custo de produção reduzido: R$ 20.000,00

- Receita extra gerada: R$ 15.000,00

- Total de benefícios: R$ 35.000,00

Economia: R$ 35.000,00 - R$ 15.000,00 = R$ 20.000,00

ROI: (R$ 20.000,00 / R$ 15.000,00) * 100 = 133,33%

Conclusões - Calcular o ROI em projetos de Melhoria Contínua é uma ferramenta essencial para garantir que os recursos investidos sejam bem utilizados e que os benefícios esperados sejam alcançados. Ao seguir os passos descritos nesse artigo, você estará capacitado a avaliar a eficácia econômica de seus projetos e tomar decisões informadas para garantir o sucesso da sua organização. Lembre-se de que a medida do ROI deve ser usada como uma ferramenta, e não como um fim em si mesmo.

Recursos Adicionais

- Guia de Melhoria Contínua: Um guia completo para ajudá-lo a planejar e implementar projetos de Melhoria Contínua.

- Escala de Avaliação de ROI (*): Uma ferramenta para ajudá-lo a avaliar a eficácia econômica de seus projetos.

- Cursos de Melhoria Contínua: Aprenda mais sobre Melhoria Contínua e como aplicá-la em sua organização.

                                              ----------------------------------------------------

(*) Escala de Avaliação de ROI: Uma Ferramenta para Avaliar a Eficácia Econômica de Projetos

A Escala de Avaliação de ROI é uma ferramenta que proporciona uma visão mais detalhada de como cada projeto de investimento impacta o resultado de uma organização. Essa escala não apenas calcula o retorno sobre o investimento, mas também permite uma análise mais robusta de fatores qualitativos e quantitativos que podem influenciar a decisão de continuar, expandir ou interromper um projeto.

Componentes da Escala de Avaliação de ROI

1. Cálculo Básico de ROI: É a base da avaliação. Inclui a fórmula:

Este elemento fornece uma visão inicial do retorno financeiro, sendo especialmente útil para avaliações rápidas.

2. Análise Comparativa: Permite comparar diferentes projetos entre si. A Escala de ROI pode incluir uma classificação para projetos em relação ao retorno esperado. Por exemplo, projetos podem ser classificados em alta, média e baixa rentabilidade.

3. Fatores Qualitativos: Além dos números, a escala pode considerar classificar os benefícios intangíveis dos projetos, como:

   - Melhoria na satisfação do cliente.

   - Aumento da moral dos colaboradores.

   - Fortalecimento da marca.

4. Risco Associado: Inclui uma avaliação de risco para cada projeto, considerando as possíveis variações no resultado. Projetos de alto risco podem exigir um retorno sobre investimento maior para serem considerados viáveis.

5. Horizonte de Tempo: Avalia o tempo necessário para que o retorno seja realizado. O retorno de um investimento deve ser comparado não apenas em termos absolutos, mas também em termos de quanto tempo levará para atingir esse retorno.

Como Utilizar a Escala de Avaliação de ROI

1. Definição de Objetivos: Antes de aplicar a escala, é crucial definir os objetivos e metas dos projetos de Melhoria Contínua. O que você espera alcançar com a implementação do projeto?

2. Coleta de Dados: Realizar um levantamento adequado dos custos e benefícios esperados. Inclua tanto dados financeiros quanto informações qualitativas.

3. Preenchimento da Escala: Usando os dados coletados, preencha a Escala de Avaliação de ROI. Algumas empresas utilizam planilhas ou softwares específicos para essa atividade.

4. Análise dos Resultados: Após preencher a escala, analise os resultados:

   - Compare o ROI de diferentes projetos.

   - Avalie os riscos associados.

   - Considere os benefícios qualitativos que podem não ter um impacto direto no retorno financeiro imediato.

5. Decisão Informada: Com a análise pronta, a alta administração pode tomar decisões informadas sobre quais projetos continuar, quais podem ser aprimorados e quais devem ser interrompidos.

Benefícios da Escala de Avaliação de ROI

- Visão Abrangente: Fornece uma visão completa da eficácia econômica e do impacto de cada projeto.

- Decisões Baseadas em Dados: Facilita uma abordagem mais analítica na tomada de decisões.

- Identificação de Prioridades: Ajuda a priorizar projetos com base em seu retorno esperado e alinhamento com os objetivos estratégicos da organização.

- Gestão de Risco: Incorporar a avaliação de riscos permite uma melhor gestão das incertezas associadas aos investimentos.

Conclusão - A Escala de Avaliação de ROI é uma ferramenta poderosa que vai além do simples cálculo de retorno. Ao incluir fatores qualitativos, comparativos e de risco, ela proporciona uma análise mais rica e informada, ajudando as organizações a maximizarem seus investimentos em projetos de Melhoria Contínua. Utilizando essa ferramenta corretamente, sua empresa não só avaliará melhor o retorno financeiro, mas também entenderá o valor mais amplo de suas iniciativas de melhoria.

Se precisar de auxílio na implementação dessa ferramenta em sua empresa, a Amancio Quality Consulting está à disposição para ajudar! A Amancio Quality Consulting se propõe a ajudá-lo a melhorar a eficiência e a produtividade da sua organização. Entre em contato conosco e descubra como podemos contribuir para a sua Melhoria Contínua.
